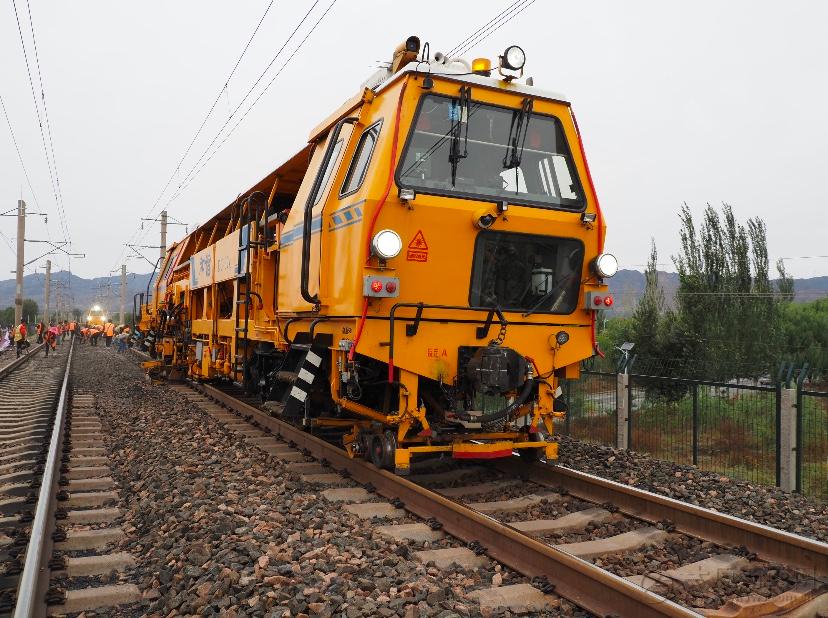

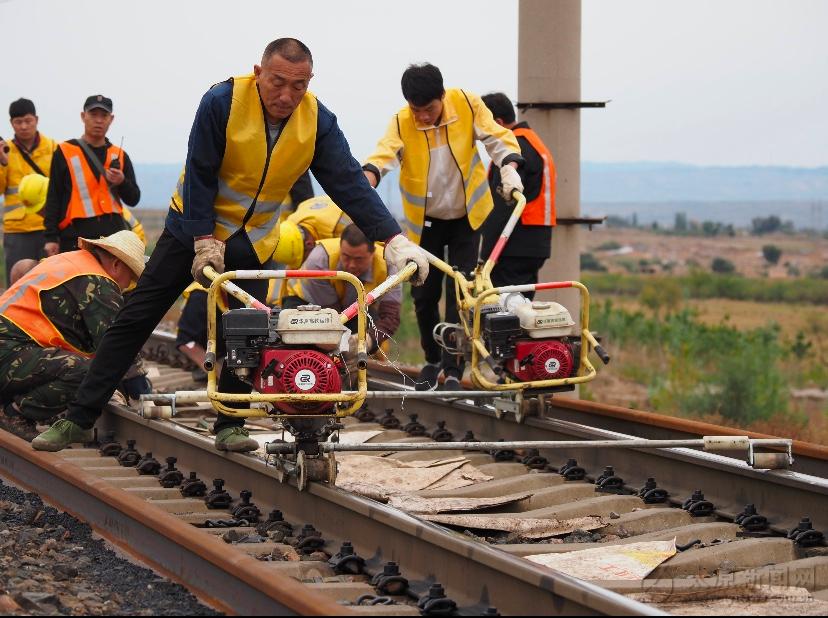

大秦鐵路西起山西大同,東至河北秦皇島,,是我國第一條雙線電氣化重載運煤專線,,用戶群輻射26個省、市,、自治區,,涵蓋我國六大電網、五大發電公司,、380多家主要發電廠和大型鋼鐵公司等6000多家企業,,同時擔負著十幾個省市自治區的生產生活用煤運輸任務。今年三季度,,大秦鐵路全力保障迎峰度夏能源供應需求,,累計運輸煤炭1億多噸。為迅速恢復長時間高位運行后的鐵路設施設備性能狀態,,10月4日至28日,,大秦鐵路展開為期25天的集中修施工。25天時間里,,每天9時至12時大秦鐵路全線停車斷電,,利用180分鐘進行換軌、換枕,、換砟,、更換道岔、清篩、搗固,、接觸網更換,、信號整修等作業。累計成段更換鋼軌195.5公里,,清篩道床85公里,,更換軌枕8268根,成組更換道岔69組,,大機搗固線路533公里,,搗固道岔239組,打磨線路757.4公里,,打磨道岔181組等任務,。同時對供電設備、信號系統,、通訊系統進行全面維修養護和升級,。為保證施工質量和進度,太原局集團公司每日投入施工人員約2萬人,,大型施工機械50組,、小型機械163臺、軌道車61臺,。在科學制定整體施工計劃的基礎上,大同工務段,、茶塢工務段,、太原工務機械段、大同西供段,、大同電務段等單位根據實際施工推進情況,,提前鋪畫三日施工計劃,確保施工計劃精準,、精確,、精細。

為保障能源運輸穩定,,太原局集團公司緊盯日施工期間大秦鐵路日運量100萬噸目標,,在茶塢成立集中修施工指揮部,在大同成立集中修施工指揮分部,,現場組織,、協調和指揮施工作業。調度,、行車,、施工、設備和配合單位密切協作,合理安排施工前后列車開行方案,,有序停放中途重載列車,,千方百計為施工擠時間,為運輸搶時間,。10月4日施工首日,,大秦鐵路各項施工任務高質量完成,當天運輸煤炭達101萬噸,,勝利實現日運量目標,。
